Pemanfaatan Teknologi Drone Percepat Proyek SUTET 500 kV Priok–Muara Tawar
- 11 Agt 2026 19:20 WIB
- Jakarta
RRI. CO. ID, JAKARTA — Pengerjaan proyek Perusahaan Listrik Negara (PLN) Saluran Udara Tegangan Ekstra Tinggi (SUTET) 500 kV jalur Priok–Muara Tawar terus menunjuk kemajuan signifikan. Proyek infrastruktur kelistrikan yang membentang dari wilayah Jakarta Utara hingga Bekasi ini ditargetkan tuntas sepenuhnya pada 25 Agustus mendatang.
Pusmanpro KST Jakarta 1, Untung Gunawan, menjelaskan bahwa proyek ini mencakup pembangunan 53 titik tower, mulai dari Tower 00 hingga Tower 52. Seluruh jalur dibagi ke dalam lima section pengerjaan yang melintasi sejumlah area di Jakarta Utara, antara lain Priok, Warakas, Rawa Badak Selatan, Rawa Badak Utara, Tugu, Pelumpang, Cilincing, hingga Marunda.
"Pengerjaan dari section 1 (Tower 00–08), section 3, 4, dan 5 secara umum telah selesai. Saat ini, tim di lapangan sedang berfokus pada proses finishing di beberapa titik, seperti pemasangan spacer, jumper, dan clamping," ujar Untung saat ditemui RRI Jakarta di lokasi pengerjaan. Senin 9 Agustus 2026.

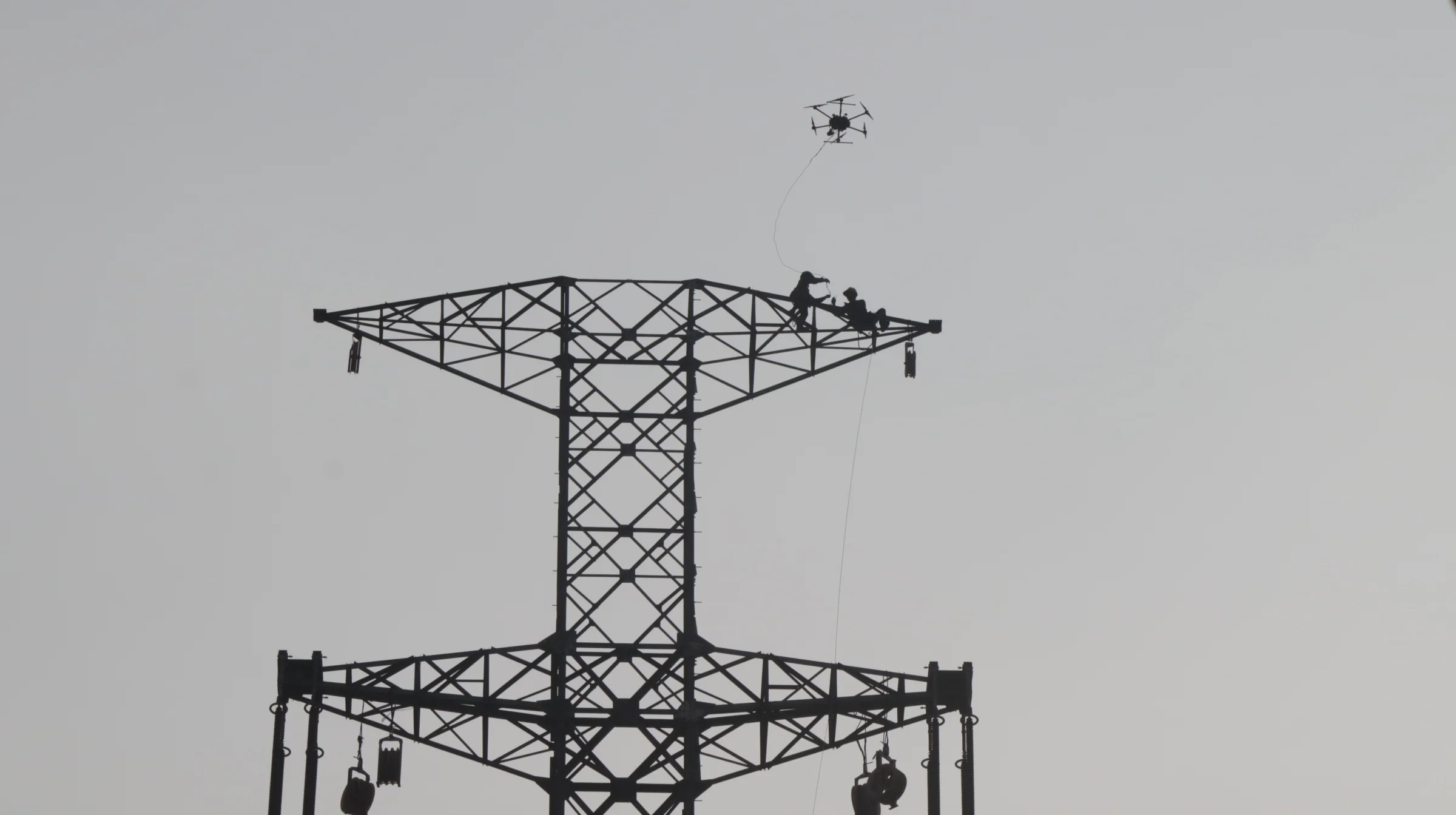

Untuk mempercepat penyelesaian di section 2, PLN menerapkan teknologi modern berupa drone dalam proses eret-eret atau penarikan kabel jalur transmisi. Metode ini digunakan untuk menghubungkan jaringan antartower, seperti lintasan dari Tower 08 ke Tower 09 serta Tower 17 ke Tower 18.
Meski menghadapi tantangan dinamika pengerjaan di kawasan perkotaan yang padat penduduk, pihak pengawas optimistis proyek dapat selesai tepat waktu apabila tidak ada kendala cuaca atau hambatan non-teknis yang menonjol.
Penyelesaian jalur SUTET 500 kV ini diharapkan dapat semakin memperkuat keandalan pasokan listrik serta menopang sistem kelistrikan wilayah Jakarta, Bekasi, dan sekitarnya agar lebih tangguh.
